当前位置:快乐装修网家居生活装修宝典装修知识:全玻璃门安装施工工艺标准

装修知识:全玻璃门安装施工工艺标准

04-03 16:56:45  浏览次数:924次  栏目:装修宝典
标签:家庭装修宝典,业主装修宝典, 装修知识:全玻璃门安装施工工艺标准,http://www.z5z4.com

       1 总 则

       1•1适用范围

       本分项适用于特种门窗中全玻门的施工工艺。

       2•1技术准备

       熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术安全交底作好施工的各项准备。

       2•2 材料要求

       玻璃:主要是指12mm以上厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近。

       不锈钢或其他有色金属型材的门框、限位槽及板,都应加工好,准备安装。

       辅助材料:如木方、玻璃胶、地弹簧、木螺钉、自攻螺钉等根据设计要求准备。

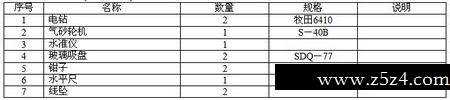

       2•3 主要机具 (表7•5•2•3)

       2•4 作业条件

       (1)墙、地面的饰面己施工完毕,现场己清理干净,并经验收合格。

       (2)框的不锈钢或其他饰面已经完成。门框顶部用来安装固定玻璃板的限位槽已预留好。

       (3)活动玻璃门扇安装前应先将地面上的地弹簧和门扇顶面横梁上的定位销安装固定完毕,两者必须同一装轴线,安装时应吊垂线检查,做到准确无误,地弹簧转轴与定位销为同一中心线。

       3 技术要点

       (1)门框横梁上的固定玻璃的限位槽应宽窄一致,纵向顺直。一般限位槽宽度大于玻璃厚度2~4㎜,槽深10一2Omm,以便安装玻璃板时顺利插人,在玻璃两边注人密封胶;把固定玻璃安装牢固。

       (2)在木底托上钉固定玻璃板的木条板时,应在距玻璃4mm的地方,以便饰面板能包住木板条的内侧,便于注人密封胶,确保外观大方,内在牢固。

       (3)活动]扇没有]扇框,门扇的开闭是由地弹簧和门框上的定位销实现的,地弹簧和定位销是与]扇的上下横档铰接。因此地弹簧与定位销和门扇横档一定要铰接好,并确保地弹簧转轴与定位销中心线在同一条垂线上,以便玻璃]扇开关自如。

       (4)玻璃]倒角时,应采取裁割玻璃时在加1厂内磨角与打孔。

       4 施工工艺

       4•1工艺流程

       (1)固定部分安装

       裁割玻璃-固定底托-安装玻璃板-注胶封口

       (2)活动玻璃门扇安装

       划线-确定门窗高度-固定门窗上下横档-门窗固定-安装拉手

       4•2操作工艺

       (1)固定部分安装 (图)

       1)裁割玻璃:厚玻璃的安装尺寸,应从安装位置的底部、中部和顶部进行测量,选择最小尺寸为玻璃板宽度的切割尺寸。如果在上、中、下测得的尺寸一致,其玻璃宽度的裁割应比实测尺寸小3一5㎜。玻璃板的高度方向裁割,应小于实测尺寸的3一5㎜。玻璃板裁割后,应将其四周作倒角处理,倒角宽度为2mm,如若在现场自行倒角,应手握细砂轮块作缓慢细磨操作,防止崩边崩角。

       2)固定底托:不锈钢 (或铜)饰面的木底托,可用木楔加钉的方法固定于地面,然后再用万能胶将不锈钢饰面板粘卡在木方上。如果是采用铝合金方管,可用铝角将其固定在框柱上,或用木螺钉固定于地面埋人的木楔上。

       3)安装玻璃板:用玻璃吸盘将玻璃板吸紧,然后进行玻璃就位。先把玻璃板上边插人门框地部的限位槽内,然后将其下边安放于木底托上的不锈钢包面对口缝内。

       在底托上固定玻璃板的方法为:在底托木方上钉木条板,距玻璃板面4mm左右;然后在木板条上涂刷万能胶,将饰面不锈钢板片粘卡在木房上。

       4)注胶封口:玻璃门固定部分的玻璃板就位以后,即在顶部限位槽处和底部的底托固定处,以及玻璃板与框柱的对缝处等各缝隙处,均注胶密封。首先将玻璃胶开封后装入打胶枪内,即用胶枪的后压杆端头板顶住玻璃胶罐的底部;然后一只手托住胶枪身,另一只手握着注胶压柄不断松压循环地操作压柄,将玻璃胶注于需要封口的缝隙端。由需要注胶的缝隙端头开始;顺缝隙匀速移动,使玻璃胶在缝隙处形成一条均匀的直线。最后用塑料片刮去多余的玻璃胶,用刀片擦净胶迹。

       门上固定部分的玻璃板需要对接时,其对接缝应有3~5㎜的宽度,玻璃板边都要进行倒角处理。当玻璃块留缝定位并安装稳固后,即将玻璃胶注入其对接的缝隙,用塑料片在玻璃板对缝的两面把胶刮平,用刀片擦净胶料残迹。 www.z5z4.com

       (2)活动玻璃门扇安装

       全玻璃活动门扇的结构没有门扇框,门扇的启闭由地弹簧实现,地弹簧与门扇的上下金属横档进行铰接。

       1)划线

       在玻璃门扇的上下金属横档内划线,按线固定转动销的销孔板和地弹簧的转动轴连接板。具体操作可参照地弹簧产品安装说明。

       2)确定门扇高度

       玻璃门扇的高度尺寸,在裁割玻璃板时应注意包括插人上下横档的安装部分。一般情况下,玻璃高度尺寸应小于测量尺寸5mm加左右,以便于安装时进行定位调节。

       把上、下横档 (多采用镜面不锈钢成型材料)分别装在厚玻璃门扇上下两端,并进行门扇高度的测量。如果门扇高度不足,即其上下边距门横框及地面的缝隙超过规定值,可在上下横档内加垫胶合板条进行调节。如果门扇高度超过安装尺寸,只能由专业玻璃工将门扇多余部分裁去。

       3)固定上下横档

       门扇高度确定后,即可固定上下横档,在玻璃板与金属横档内的两侧空隙处,由两边同时插人小木条,轻敲稳实,然后在小木条、门扇玻璃及横档之间形成的缝隙中注人玻璃胶。

       4)门扇固定

       进行门扇定位安装。先将门E横梁上的定位销本身的调节螺钉调出横梁平面1—2㎜,再将玻璃门扇竖起来,把门扇下横档内的转动销连接件的孔位对准地弹簧的转动销轴,并转动门扇将孔位套人销轴上。然后把门扇转动90。使之与门框横梁成直角,把门扇上横档中的转动连接件的孔对准门框横梁上的定位销,将定位销插入孔内15mm左右 (调动定位销上的调节螺钉)。

       5)安装拉手

       全玻璃门扇上的拉手孔洞,。一般是事先订购时就加T好的,拉手连接部分插入孔洞时不能很紧,应有松动。安装前在拉手插入玻璃的部分涂少许玻璃胶;如若插入过松,可在插入部分裹上软质胶带。拉手组装时,其根部与玻璃贴紧后再拧紧固定螺钉。

       5 质量标准

       5•1主控项目

       (1)特种门的质量和各项性能应符合设计要求。

       (2)特种门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。

       (3)特种门的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。

       (4)特种门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和特种门的各项性能要求。

       5•2 一般项目

       (1)特种门的表面装饰应符合设计要求。

       (2)特种门的表面应洁净,无划痕、碰伤。

       6 成品保护

       (1)玻璃门安装时,应轻拿轻放,严禁相互碰撞。避免扳手、钳子等工具碰坏玻璃门

       (2)安装好的玻璃门应避免硬物碰撞,避免硬物擦划,保持清洁不污染。

       (3)玻璃门的材料进场后,应在室内竖直靠墙排放,并靠放稳当。

       (4)安装好的玻璃门或其拉手上,严禁悬挂重物。

       7 安全环保措施

       (1)迸人现场必须戴安全帽。严禁穿拖鞋、高跟鞋、带钉易滑或光脚进人现场。

       (2)安装玻璃门用的梯子应牢固可靠,不应缺档,梯子放置不宜过陡,其与地面夹角以60°一70°为宜。严禁两人同时站在一个梯子上作业。在高凳上作业的人要站在中间,不能站在端头,防止跌落。

       (3)材料要堆放平稳、工具要随手放大工具袋内。上下传递工具物件时,严禁抛掷。

       (4)要经常检查机电器具有无漏电现象,一经发现立即修理,决不能勉强使用。

       (5)搬运及裁切玻璃、安装玻璃门时,应注意防止割破手指或身体其他部位

       8 质量记录

       对于特种门应检查生产许可证、产品合格证书和性能检测报告、进场验收记录和隐蔽工程验收记录。

,装修知识:全玻璃门安装施工工艺标准
